叙州区

时代公园城四期

总体施工内容已基本完成,进入最后完善阶段。

时代公园城五期

1A号楼已完成第15层混凝土浇筑工作;砖砌体砌筑至第11层,1B商业完主体完成,现正进行内外墙体抹灰;

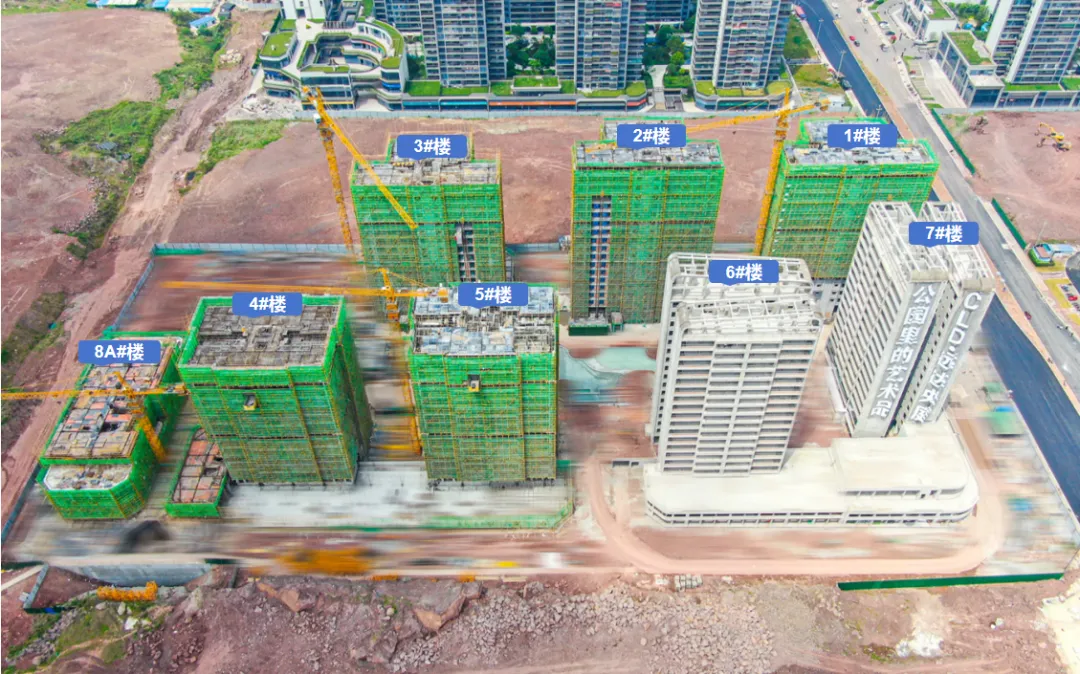

2A号楼已完成第15层混凝土浇筑工作;砖砌体砌筑至第8层,2B商业基础全部完成,部分因钢筋场地原因导致没施工,其余主体已完成;

3A号楼已完成第14层墙柱钢筋绑扎工作;砖砌体砌筑至第6层,3B商业基础已完成,现正进行基础底板施工;

4A号楼已完成第13层墙柱钢筋绑扎工作,4B商业基础地梁完成等待回填;

5A号楼已完成第13层混凝土浇筑工作;砖砌体砌筑至第5层,5B商业基础地梁完成等待回填;

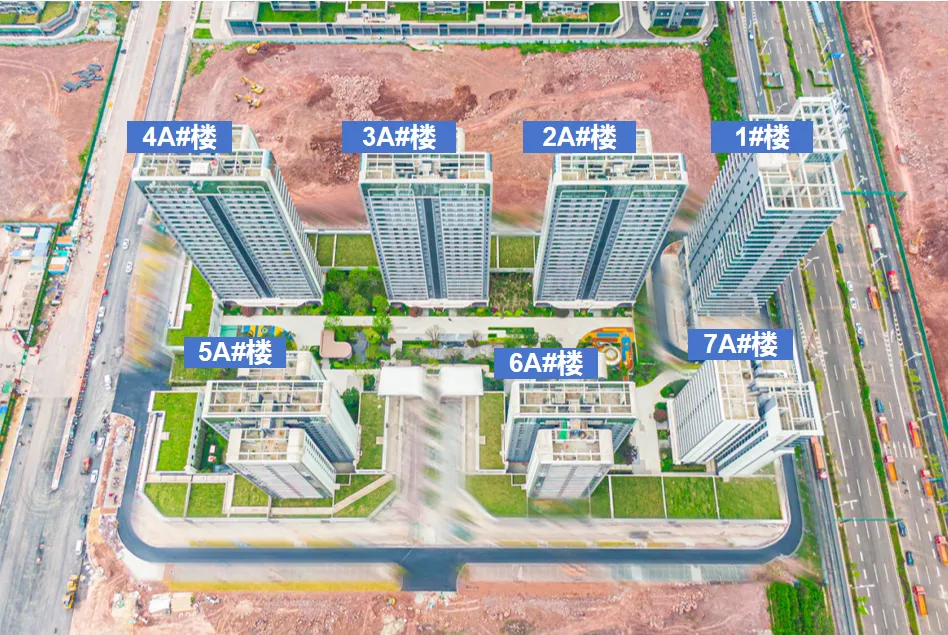

6A、7A号楼主体结构及内外墙抹灰均已完成,现正在实施架空层展示区天棚吊顶及单元门头框架安装等工作;6B商业内墙抹灰已完成90%;

8A号号楼已完成第2层混凝土浇筑工作;

中庭园林景观展示区已完成管网安装及回填,现正在实施叠水区域底板钢筋绑扎工作。

雲山墅三期

已基本完成,即将交付。

青雲书院

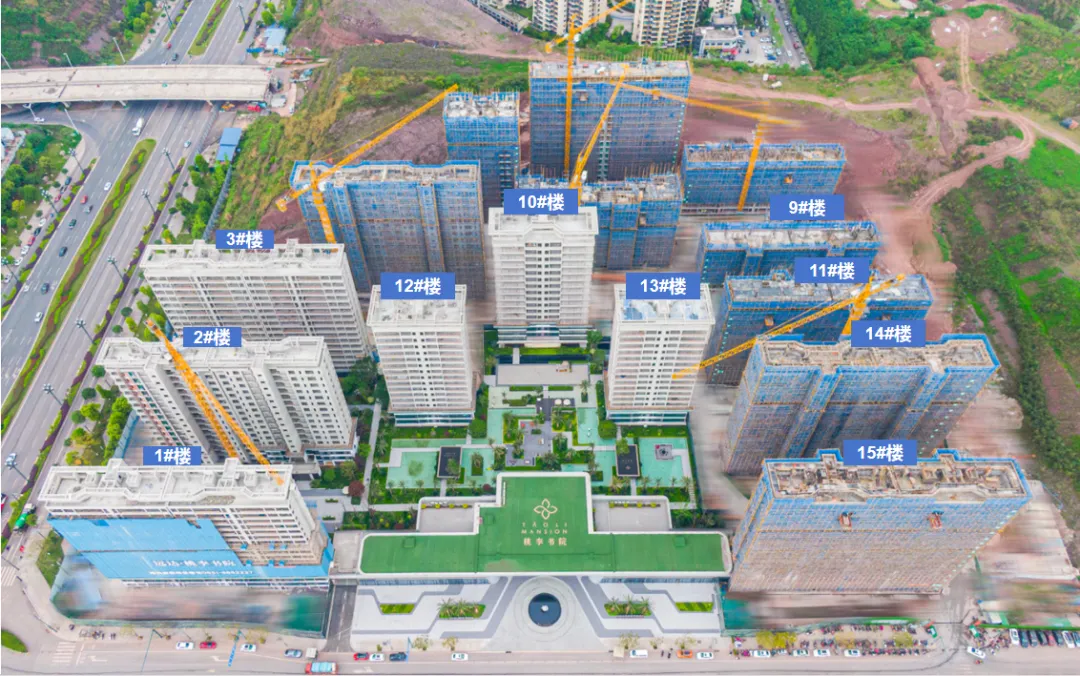

1号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工完成;玻璃安装中;入户大厅装饰工程施工中;

2号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工完成;玻璃安装中;入户大厅装饰工程施工中;

3号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工中;入户大厅装饰工程施工中;

4号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工中;入户大厅、架空层装饰工程施工中;

5号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工完成;玻璃安装中;入户大厅、架空层装饰工程施工中;

6号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工完成;玻璃安装中;入户大厅装饰工程施工中;

7号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工完成;玻璃安装中;入户大厅、架空层装饰工程施工中;

8号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工中;

9号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工完成;玻璃安装中;入户大厅装饰工程施工中;

10号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工中;入户大厅、架空层装饰工程施工中;

11号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工中;入户大厅装饰工程施工中;

12号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工中;入户大厅装饰工程施工中;

13号楼主体结构已封顶;砌体工程已完成;内墙抹灰工程已完成;外墙抹灰已完成;内墙保温完成;外窗框、栏杆安装完成;公区墙地砖铺贴完成;公区室内电梯安装中、外墙漆施工完成;玻璃安装中;入户大厅装饰工程施工中;

14号楼主体结构已封顶;砌体施工完成;内墙、外墙抹灰完成、外墙漆施工中,公区装饰施工中;

15号楼主体结构完成;商业隔墙完成、内、外墙抹灰完成;商业外墙装饰施工中;

16号楼主体结构完成;商业隔墙完成、内、外墙抹灰完成;商业外墙装饰施工中;

总坪植物栽植中,小区围墙施工中。

桃李书院

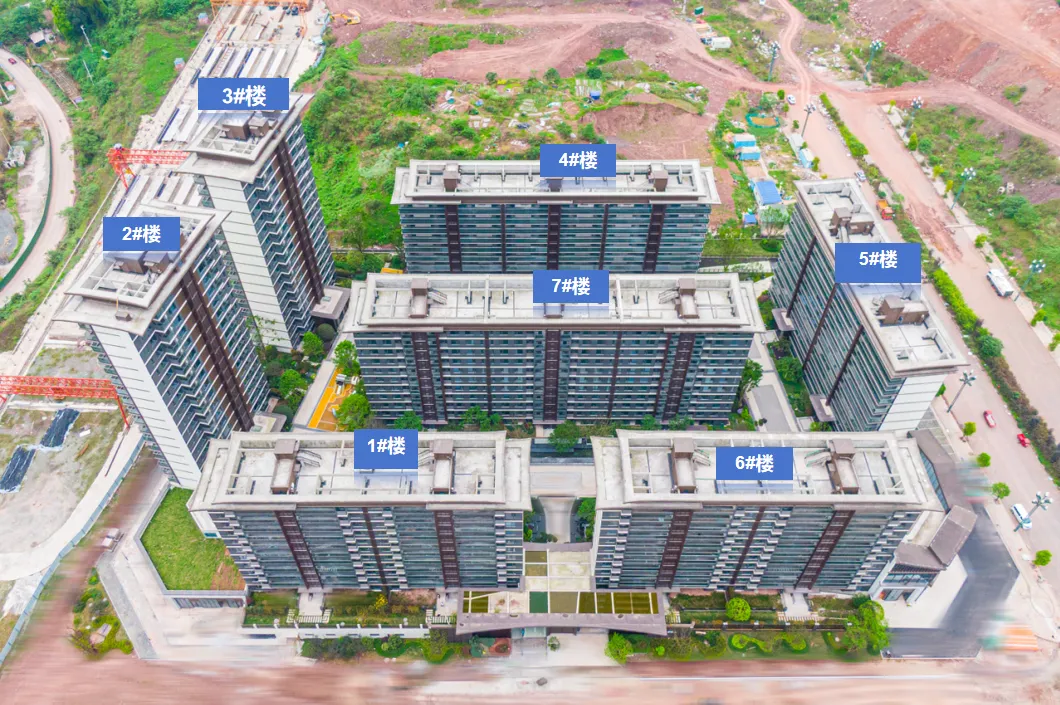

图片1号楼主体结构已完成,砌体工程已完成,内外墙抹灰已完成,保温工程完成70%;

2号楼主体结构已完成,砌体工程已完成,内外墙抹灰已完成,保温工程完成80%;

3号楼主体结构已完成,砌体工程已完成,内外墙抹灰已完成,保温工程完成80%;

4号楼主体结构已完成,砖砌体完成7层;

5号楼主体结构已完成14层;

6号楼主体结构已完成15层;

7号楼主体结构已完成7层;

8号楼主体结构已完成9层;

9号楼主体结构已完成6层;

10号楼主体结构已完成,砌体工程已完成,内外墙抹灰已完成,保温工程完成80%;

11号楼主体结构已完成12层;

12号楼主体结构已完成,砌体工程已完成,内外墙抹灰已完成,保温工程已完成;

13号楼主体结构已完成,砌体工程已完成,内外墙抹灰已完成,保温工程完成80%;

14号楼主体结构已完成,砖砌体完成8层;

15号楼主体结构已完成,砖砌体完成8层。

长江序

1号楼主体浇筑至26层底板,砖体工程已完成至20层,抹灰完成至16层,17、18层施工中;

2号楼主体已完成封顶,砖体工程完成至21层,电梯井砖体完成至21楼,抹灰完成至17层,18层施工中。

翠屏区

长江书院

A区工程进度:

1号楼主体完工,砌体完工,内外抹灰完成50%;

2号楼主体25层主体施工;

3号楼主体完工,砌体完成70%,内外抹灰完成50%;

4号楼主体、砌体、抹灰完工;

5号楼主体、砌体、抹灰完工;

地下室主体完成95%。

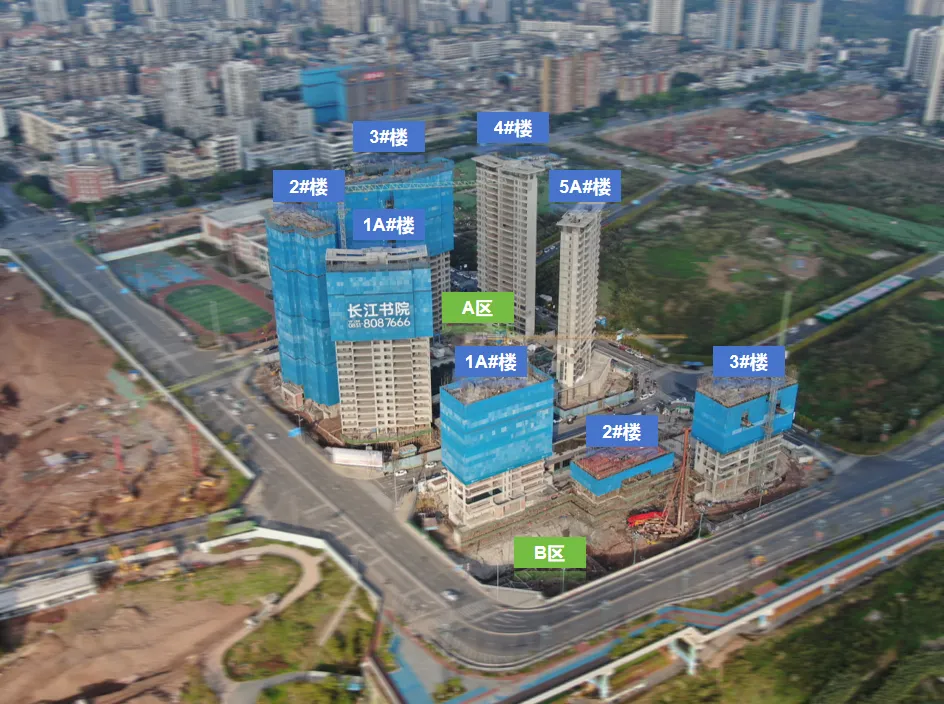

B区工程进度:

1号楼第13层主体施工;

2号楼第3层主体施工;

3号楼第10层主体施工。

三江书院

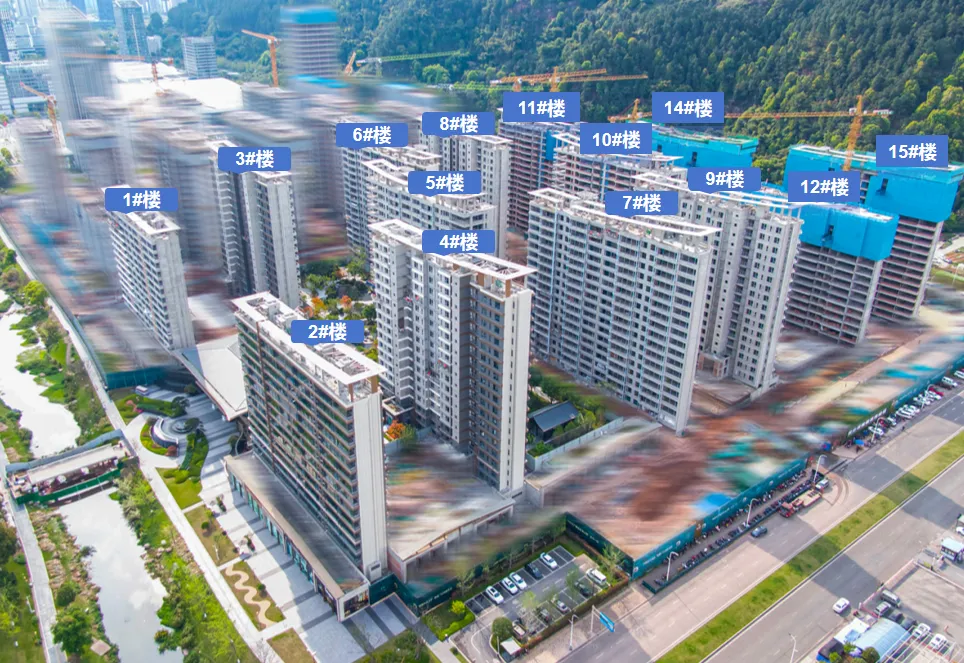

18-22号楼商业外立面装饰完成90%;

1-9号楼内外墙抹灰、内保温完成,拆除的飘窗台内保温清补;

10、11号楼结构完成,10号楼砖墙完成,内墙抹灰完成至5层,11号楼砖墙完成至10层,12号楼结构完成至13层,13号楼结构完成至12层;

14、15号楼结构完成至屋面层,14号楼砖砌体完成至5层,15号楼砖砌体完成至10层,16号楼结构完成,17号楼施工中(洗车池位置);

1-9号楼室外雨、污排水管安装完成80%,填土完成60%;

1-9号楼真石漆完成35%,楼梯栏杆、电梯前室玻璃栏杆、窗框安装完成;

匠心雕琢 静待美好

严格细节造就美好生活
严谨工序致敬精工品质
我们秉承匠心如初,严控每个环节
定格「家在远达」的每一帧美好瞬间
我们都与您相伴

免责声明:本资料仅为提供给已经购买本公司商品房的业主,不具有任何要约或承诺性质;   以上相关内容不排除因政府相关规划、规定及本公司未能控制的原因而发生变化,本公司保留对宣传资料修改的权利,本资料对项目或产品的介绍,旨在便于购买商品房的业主了解项目开发建设进度,并非项目最终呈现状态,业主所购商品房以本公司最终交付现状为准。以上图片拍摄日期为:2026年4月。广告发布时间为:2026年4月11日。资料中出现项目名称及预售证号分别为:远达·长江序,”预售证号:地下室:宜房预许(2025)第041号,住房、商业:叙住预许(2025)第042号;远达·青雲书院”,推广名为“青雲书院”,预售许可证:宜房预许(2025)第007号;远达·时代公园城”,推广名为“时代公园城”预售许可证:叙住预许(2023)第054号;“远达·雲山墅”,推广名为“雲山墅”,预售证号:叙住预许(2023)第066号;“江山美墅”,推广名为“远达江山美墅”,住宅预售证号:126(2022)房预售证第22032号:车位预售证号:2021房预售证第21030;“远达·三江书院”推广名为远达·三江書院。预售证号:三江2025房预售证第27号;“远达·长江书院A区”,推广名为“长江书院”,预售许可证号(2025)房预售证第016号;桃李书院”,推广名为“桃李书院”,预售许可证:长住建委(2025)预字第(010)号

昵称:
内容:
验证码:
提交评论
评论一下
